04 — Nos services

Bureau d'étude, intégration, financement.

01Bureau d'étude

Un système dessiné sur plan.

Avant les travaux, l'étude décide de ce qui ne se rattrape plus une fois les plafonds fermés : où vont les enceintes, la régie technique et les éléments de contrôle.

Chaque choix figure sur le plan de l'architecte. Une prévision acoustique, qui simule le niveau en chaque point de la salle, le vérifie ; une note écrite le justifie.

CARTE SPL — 40 HzCABINER1R2R3RÉPONSE AUX POINTS D'ÉCOUTE-10 dB+0 dB32506380100
Enceintes rouges sur une colonne, entre rideaux de velours et palmier, Palacio, Paris
Palacio, Paris
AAu départ

Plans, intentions, contraintes, programme.

L'étude commence avec les documents disponibles au stade du projet. Le reste se précise en cours d'étude.

011 / 4

Plans.

Plans, coupes et élévations, à l'échelle où ils existent. Pour une salle en exploitation, une visite de relevé en tient lieu.

022 / 4

Intentions.

Les finitions retenues par l'architecte, les teintes, la place laissée au matériel.

033 / 4

Contraintes.

Mitoyenneté, réglementation des établissements recevant du public, budget, date d'ouverture.

044 / 4

Programme.

Horaires d'ouverture, déroulé d'un service ou d'une nuit, jauge, place de la musique à chaque moment.

BL'objet de l'étude

Ce que l'étude arrête.

Les décisions qui structurent le projet audio d'une salle. L'étude les prend sur plan, avant les travaux, et en donne les raisons.

  • 01

    Le nombre et la position des enceintes.

    Surface à couvrir, hauteur sous plafond, zones d'écoute : chaque enceinte est placée sur le plan avec son modèle, sa hauteur et son orientation.

  • 02

    Le niveau sonore, zone par zone.

    Conversation à table, musique plus présente au bar, pleine diffusion sur la piste. Un niveau par zone, un autre par moment du service : l'étude vérifie que le système les tient sans jouer à sa limite.

  • 03

    La finition du matériel.

    Enceintes et grilles peintes au RAL de l'architecte, finition métallisée, teinte du mur ou du plafond : le matériel est personnalisé pour le lieu. Les teintes sont arrêtées sur les vues de la salle finie.

  • 04

    Les limites du bâti.

    Plafond bas, mitoyenneté sensible, volume réverbérant : un lieu ne permet pas toujours le niveau souhaité. L'étude l'établit avant les travaux et présente les autres voies : traitement acoustique, autre implantation ou niveau revu.

CLe déroulé

Du plan au dossier.

Du maître d'ouvrage à l'électricien, chacun travaille sur la même implantation.

  1. 01Le planLe point de départ est le plan de l'architecte, ou le relevé d'une salle en exploitation.
  2. 02L'implantationNous proposons une implantation fondée sur des prévisions acoustiques et sur un relevé des contraintes effectué sur place.
  3. 03Le dossierLe dossier remis réunit cette implantation, les éléments qui l'étayent et quelques visuels pour se projeter dans la salle équipée.

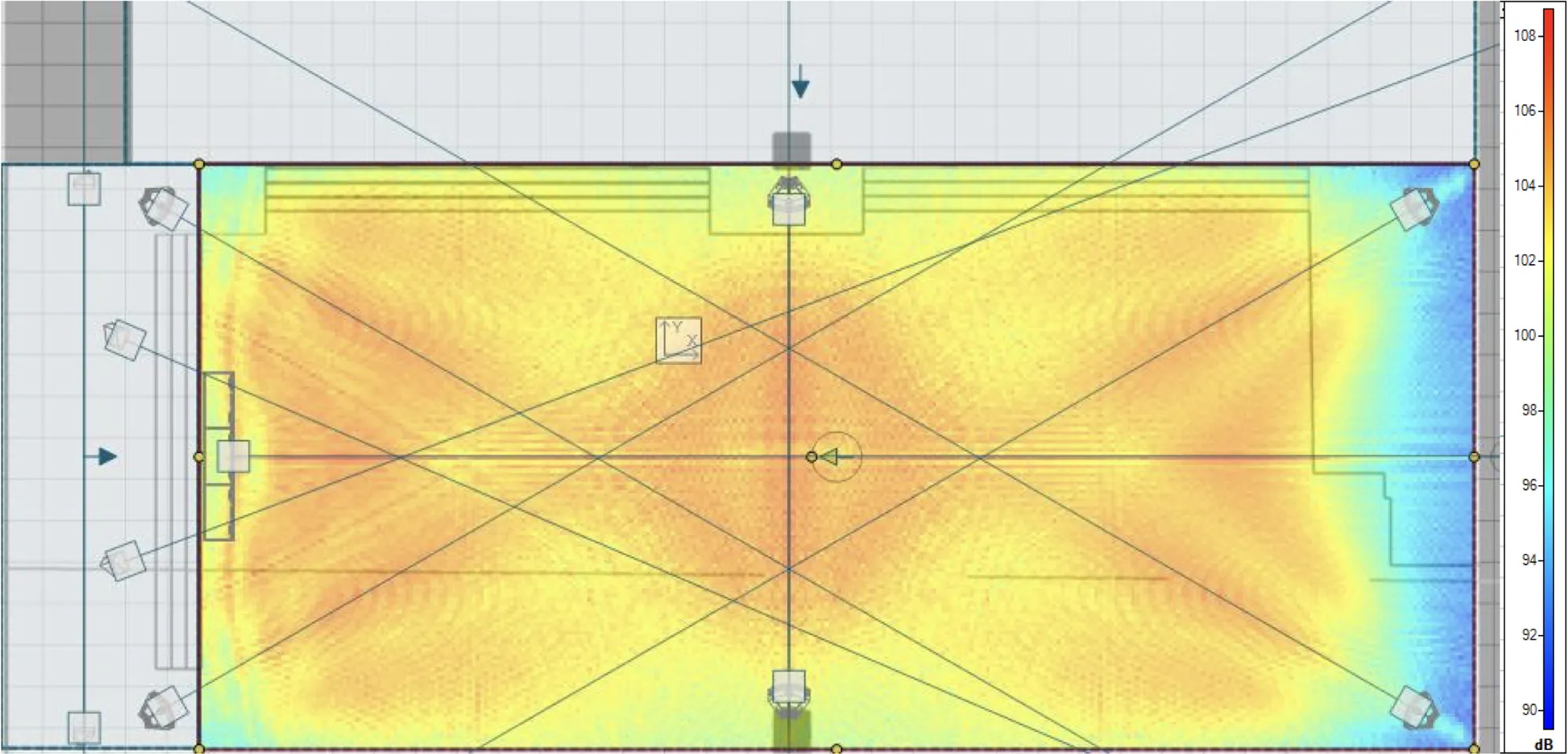

Carte de prévision acoustique à 4 000 Hz : couverture homogène de la salle
Prévision acoustique · 4 000 Hz

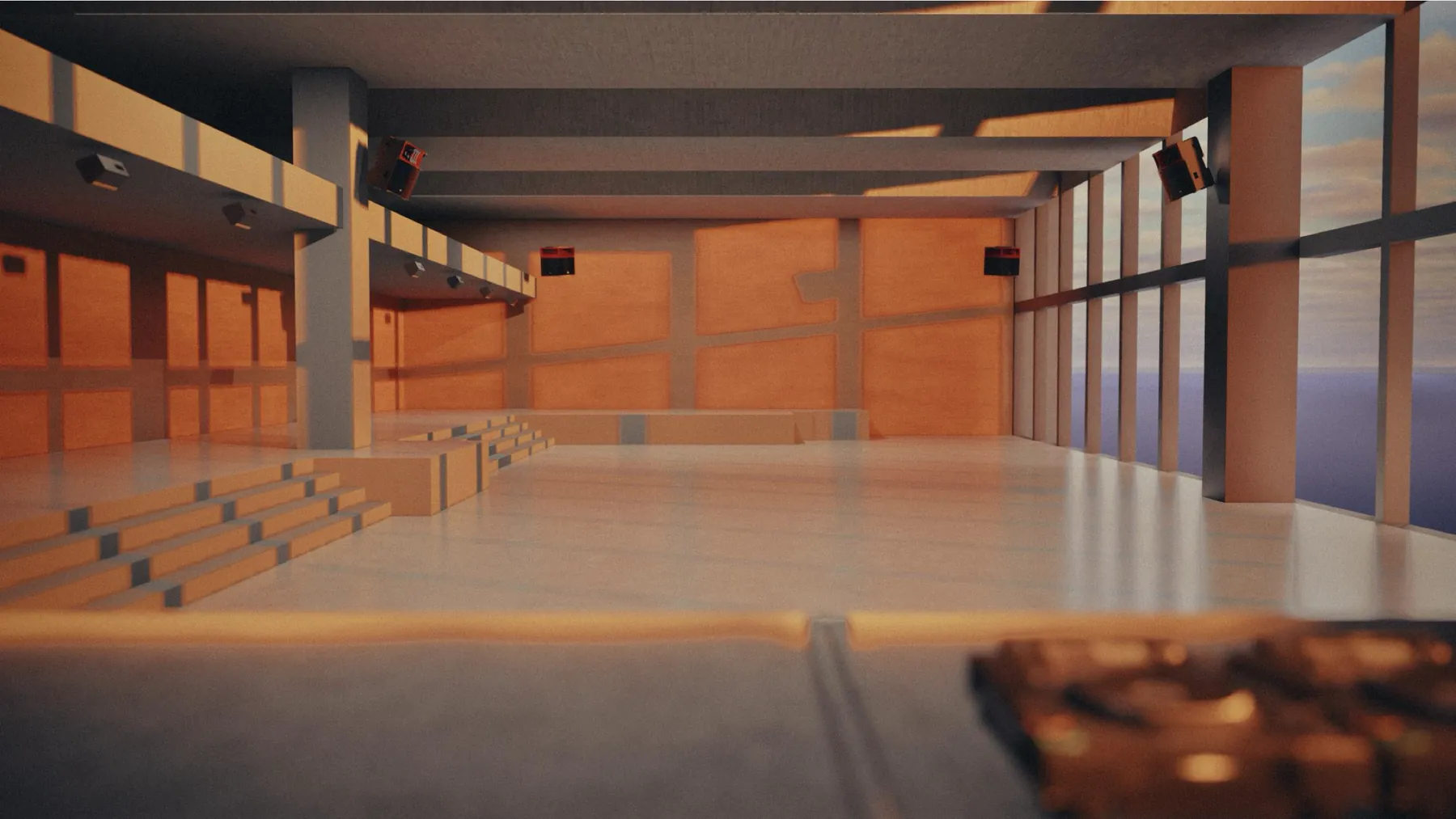

Vue 3D de la salle équipée, enceintes en accroche autour de la piste
Vue 3D
02Intégration & paramétrage

Installé et réglé le jour de l'ouverture.

Une fois l'étude validée, nous réalisons l'installation et le paramétrage du système, en coordination avec la maîtrise d'œuvre et le chantier.

Le système est en service, réglé et pris en main par l'équipe à l'ouverture.

CALENDRIER DE CHANTIERESQAPSAPDPRODCEEXECALAGEJ0MAÎTRISE D'ŒUVREDIR. DE CHANTIERÉLECTRICIENAUDIOEXPLOITANT
Enceinte noire sous un plafond de néons, La Java, Paris
La Java, Paris

Les temps de l'intégration

APendant les travaux

Au rythme du chantier.

Nos interventions sont planifiées avec le maître d'œuvre et le directeur de chantier. Le câblage est tiré par l'électricien pendant les travaux, d'après nos plans. Nous intervenons ensuite pour la pose des enceintes, de l'amplification et des équipements techniques, aux dates fixées avec le chantier.

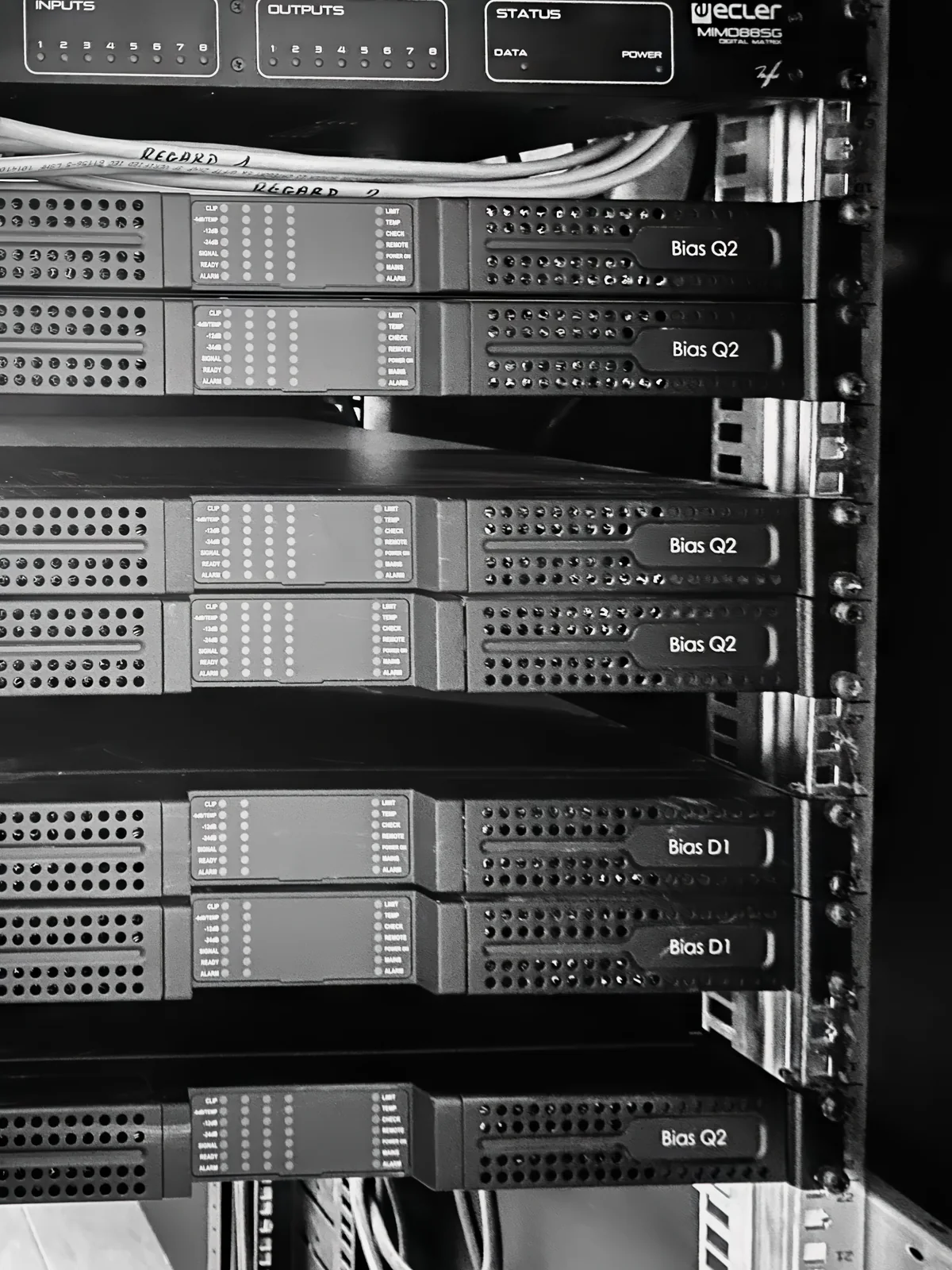

Rack d'amplification en cours de raccordement sur un chantier
Rack d'amplification
BCalage

Réglé à la mesure.

Le système est mesuré dans la salle finie, avec son mobilier. Nous alignons les sources pour qu'elles arrivent ensemble à l'oreille, corrigeons le timbre selon la salle et réglons le niveau de chaque zone et de chaque moment. Des limiteurs plafonnent le niveau pour protéger le matériel et le voisinage.

Mesure en sallezone dancefloor20501002005001 k2 k5 k10 k20 kfréquence (Hz)+15+10+50−5−10−15dBcible ±3 dB80 Hzavant calageaprès calagecible+180°−180°0°phasecohérence
Mesure en salle
CExploitation

Simple à piloter pour l'équipe.

Une interface par zone, des réglages préenregistrés par moment, service, soirée ou cours, et un accès limité à ce qui est utile à l'équipe : le reste est verrouillé. L'équipe est formée à l'ouverture.

Panneau de contrôlescèneServiceTransitionSoiréesourcesAmbiancecrête−21 dBDJ 1crête−3 dBDJ 2crête−11 dBzonesSalle avantAmbianceDJ 1DJ 20−10−20−30−40−∞−18 dBMDancefloorAmbianceDJ 1DJ 20−10−20−30−40−∞0 dBMCoursivesAmbianceDJ 1DJ 20−10−20−30−40−∞−6 dBMBarAmbianceDJ 1DJ 20−10−20−30−40−∞−14 dBMVIPAmbianceDJ 1DJ 20−10−20−30−40−∞−10 dBM
Panneau de contrôle
DAprès l'ouverture

Suivi et maintenance.

Supervision à distance du système, intervention en cas de panne, maintenance. Nous restons joignables pour l'exploitation au quotidien.

Salle rouge, enceinte noire en accroche au-dessus des alcôves, Les Planches, Paris
Les Planches, Paris
03Financement

Le système en location financière.

Le leasing avec nos partenaires financiers répartit le coût du système en loyers sur plusieurs années.

Le système est en place à l'ouverture sans immobiliser de capital, au moment où la trésorerie est déjà mobilisée par les travaux.

TRÉSORERIE — 18 MOISsystème de 120 k€0 k€30 k€60 k€90 k€120 k€OUVERTUREJ-60J+30M+6M+12M+15DÉCAISSÉ CUMULÉAchat comptant — 60 k€ à J-60, 60 k€ à J+30120 k€ sortis avant le deuxième mois d'exploitationLeasing — 120 k€ sur 36 mois, ≈ 3 330 € par mois60 k€ décaissés à M+15, la trésorerie de l'ouverture reste disponible
ALe principe

Un loyer, sur plusieurs années.

Un contrat de location financière couvre le matériel, la pose et le paramétrage. Le loyer est fixe sur 24, 36 ou 48 mois, avec une option d'achat au terme du contrat.

BPour qui

Ouverture ou rééquipement.

À l'ouverture, le leasing laisse la trésorerie aux travaux et au lancement. Pour une salle en exploitation, il évite une sortie de capital en cours d'activité.

CLe déroulé

Le dossier de financement.

Nous constituons le dossier avec le partenaire financier sur la base du devis. L'accord obtenu, le calendrier de chantier ne change pas.

Contact

Lancer une étude.

Envoyez les plans et le programme, même sommaires, ou l'adresse d'une salle en exploitation. Nous répondons par une première lecture du lieu et une proposition d'intervention.
